Forum

Date de planificati...

Notifications
Retirer tout

Date de planification - Manuel utilisateur

8 Posts
7 Utilisateurs
0 Reactions
17 {numéro}K Vu
(@lahatch)
Posts: 5
Active Member
Début du sujet

[#14]

Bonjour,

j'ai créé plusieurs projets.
Dans la partie "progress" des propriétés du projet, je n'arrive pas à modifier les dates de planification.
Comment faire?

Plus généralement, existe-t-il un manuel utilisateur ou une aide en ligne ?

Merci



Posté : 08/09/2010 12:44 pm
(@babynus)
Posts: 14952
Membre Admin


Bonjour,

Il n'existe (hélas) pas (encore) de manuel utilisateur.
C'est une adaptation en cours, mais de longue haleine.

Effectivement, certaines fonctionnalités nécessites certaines explications.
Concernant les éléments d'avancement, voici les éléments qui vous permettront d'avancer :
Sur chaque élément "planifiable" (projet, activité), les éléments :
Date de début,
Date de fin,
Durée,
Charge
sont présentés sur plusieurs niveaux :
Demandé,
Validé,
Assigné (uniquement pour les charges),
Planifié,
Réel,
Reste (uniquement pour les charges).

Les niveaux "Demandé" et "Validé" sont directement saisissables et correspondent aux engagements (demandés et acceptés).
La charge assignée est directement calculée à partir des assignations sur les activités (somme des charges).
Les données planifiées sont calculées par le processus de Planification à partir des charges (menu Suivi / Planning) et non modifiables.
Les données réelles sont calculées à partir des données d'imputation (charges) et du statut de l'élément.
La charge restante est directement restituée à partir des données saisies sur l'écran des imputations.

Donc les colonnes "Planifié", "Réel" et "Reste" sont non modifiables.
Si ce comportement vous dérange, vous pouvez rendre ces données modifiables en modifiant le code :
Sur le fichier, modelPlanningElement.php, retrouver la définition :
private static $_fieldsAttributes=array(
et enlever le statut "readonly" sur le(s) champ(s) concerné(s).
Au besoin, faire de même sur les fichiers modelProjectPlanningElement.php et modelActivityPlanningElement.php qui peuvent redéfinir ces propriétés.

J'espère que cela vous permettra d'avancer.

Cordialement,
Babynus.



Posté : 09/09/2010 4:41 pm
(@emmanuel_itie)
Posts: 1
New Member


Bonjour,

Pour modifier les dates de planification dynamiquement calculées, il faut correctement renseigner les affectations.
Et en particulier les taux sur les projets et sur les tâches.

Par défaut, ces taux sont à 100% au moment de l'ajout d'une ressource sur un projet ou une tâche ce qui fonctionne bien si est seulement si ta ressource est effectivement à 100% sur un unique projet.

Une ressource est associé à 1 ETP (ou 0,5, ou 0,8 ...) dans ton menu "Paramètres environnementaux".
Puis cette disponibilité théorique est répartie entre les projets. Donc si tu as N projets où une même ressource est à 100% ça risque de coincer lors du calcul de la planification ...

Cordialement
Emmanuel



Posté : 21/11/2012 12:10 pm
jean pierre huart
(@jphuart)
Posts: 35
Trusted Member


Bonjour,

Sur certains projets, j'aimerais pouvoir définir que j'y travaille tel jour de la semaine, disons le mardi. Cela je ne sais pas le définir pour le calcul du planning (ou je me trompe?). Que se passe t'il si je renseigne donc déjà tous les mardi d'avance comme travail réel jusqu'à la fin du projet. Lorsque je lance le planning il ne devrait donc rien remplir, vu que c'est déjà rempli. Il faudra ensuite que je corrige mes imputations pour les changements qui ne manqueront pas d'arriver.
Est-ce que projectorria va bien réagir? Y at'il une meilleure stratégie?

Merci
Jean Pierre



Posté : 29/11/2012 11:53 pm
(@babynus)
Posts: 14952
Membre Admin


Sur certains projets, j'aimerais pouvoir définir que j'y travaille tel jour de la semaine, disons le mardi. Cela je ne sais pas le définir pour le calcul du planning (ou je me trompe?).

C'est bien ça.

Que se passe t'il si je renseigne donc déjà tous les mardi d'avance comme travail réel jusqu'à la fin du projet. Lorsque je lance le planning il ne devrait donc rien remplir, vu que c'est déjà rempli.

Effectivement

Il faudra ensuite que je corrige mes imputations pour les changements qui ne manqueront pas d'arriver.
Est-ce que projectorria va bien réagir?

Oui, il ne planifiera les autres projets que sur le temps dispo.

Y at'il une meilleure stratégie?

Non.



Posté : 30/11/2012 12:23 am
(@f-cheminade)
Posts: 26
Eminent Member


Bonsoir à tous,

Personnellement, j'utilise beaucoup la priorité et la date de calcul du planning. Souvent, je réparti mes tâches suivant la disponibilité des techniciens sur la journée, en général 6 h de travail. Je préfère ne pas trop laisser gérer et garder la maîtrise de mon planning.



Posté : 30/11/2012 12:40 am
(@sgu_d2m_enineering)
Posts: 5
Active Member


Bonjour,
J'ai un problème sur le même sujet mais un peu différent.
Nous commençons à utiliser ProjeQtOr, et souhaitons créer des projets sur lesquels nous travaillons de des dates passées.
Or il semble que les dates de début planifiées soient automatiquement à la date du jour de création du projet (et/ou des activités ?) sans pouvoir forcer le système à prendre en compte la date de début réellement à laquelle nous avons commencé nos activités sur ce projet (par exemple sep 2024 ou janvier 2025).
Y aurait-il une astuce pour définir correctement cette date de début planifiée ?
En vous remerciant tous,
Sébastien Guérineau.



Posté : 26/02/2025 5:24 pm
(@marylene)
Posts: 592
Membre Admin


Hello,

First of all, thank you for looking for answers in the forum before posting yours.
It is possible that in 2010, the rules were not the same, but today we prefer that you use English.

As for the planned date, it is the application that manages it and you cannot influence it directly, because it is set according to all your other constraints (resources, availability, FTE, dependencies, actual work...) of your project.

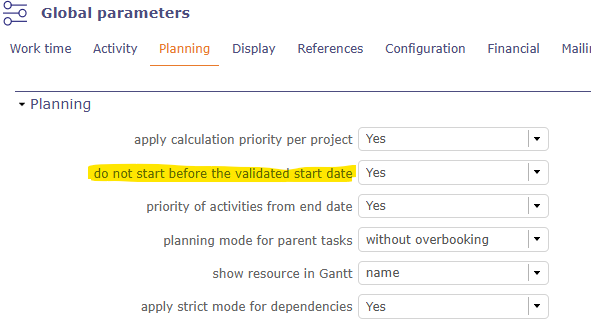

You can however influence the validated date of the project thanks to the global parameter "do not start before the validated start date".
If no stronger constraint prevents it, your project will slide to the indicated date and the planned date will follow.







Posté : 03/03/2025 11:49 am
Share:
Retour en haut
